Quản lý đơn hàng theo mức độ ưu tiên: Cách phân hạng hiệu quả trong sản xuất

Hướng dẫn quản lý đơn hàng theo mức độ ưu tiên: cách chấm điểm đơn hàng, phân loại theo kỹ thuật, và điều độ sản xuất hiệu quả bằng thuật toán chuyên sâu.

1. Tổng quan về quản lý đơn hàng theo mức độ ưu tiên trong sản xuất cơ khí

Trong môi trường sản xuất cơ khí hiện đại, đặc biệt ở các nhà máy thực hiện nhiều đơn hàng đồng thời với yêu cầu kỹ thuật khác nhau, việc xử lý đơn hàng theo kiểu “đến trước làm trước” đã trở nên lạc hậu. Những hệ lụy có thể kể đến:

  • Trễ hạn giao hàng cho đơn gấp

  • Tắc nghẽn dây chuyền sản xuất

  • Phân bổ máy móc không hiệu quả

  • Tăng chi phí vận hành

👉 Giải pháp hiệu quả là áp dụng quản lý đơn hàng theo mức độ ưu tiên, giúp doanh nghiệp:

  • Đảm bảo tiến độ đơn hàng quan trọng

  • Tối ưu nguồn lực theo mục tiêu chiến lược

  • Giảm tồn kho và thời gian chết của thiết bị

2. Lý do doanh nghiệp cần triển khai quản lý đơn hàng theo mức độ ưu tiên

Không phải đơn hàng nào cũng có giá trị, độ khẩn cấp và ảnh hưởng như nhau. Trong thực tế sản xuất, có những đơn hàng:

  • Từ khách hàng chiến lược, không được trễ

  • Biên lợi nhuận cao, cần ưu tiên hoàn thành

  • Yêu cầu kỹ thuật phức tạp, ảnh hưởng tới layout sản xuất

  • Có hạn giao hàng sát, buộc phải xử lý ngay

Phân hạng đơn hàng giúp nhà máy đưa ra quyết định chính xác về:

  • Thứ tự đưa đơn hàng vào sản xuất

  • Giao đơn hàng cho tổ/line nào

  • Phân bổ thiết bị, nhân lực, vật tư hợp lý

3. Các tiêu chí kỹ thuật trong quản lý đơn hàng theo mức độ ưu tiên

Để xây dựng hệ thống hiệu quả, nhà máy cần đánh giá đơn hàng theo các yếu tố định lượng – định tính:

🔧 a. Hạn giao hàng (Due Date)

Đơn hàng gần hạn giao cần được ưu tiên xử lý sớm.

Thời hạn giao hàng Điểm ưu tiên
≤ 2 ngày 10
3–5 ngày 8
> 5 ngày 5

💰 b. Giá trị đơn hàng hoặc biên lợi nhuận

Biên lợi nhuận Điểm ưu tiên
> 20% 10
10–20% 7
< 10% 5

👤 c. Mức độ quan trọng của khách hàng

Khách hàng Điểm ưu tiên
Chiến lược (Hạng A) 10
Ổn định (Hạng B) 7
Mới (Hạng C) 4

🧠 d. Độ phức tạp kỹ thuật

Độ phức tạp kỹ thuật Điểm ưu tiên
Cao 10
Trung bình 7
Thấp 5

4. Cách chấm điểm và phân loại trong quản lý đơn hàng theo mức độ ưu tiên

Sau khi đánh giá, tổng điểm sẽ xác định cấp độ ưu tiên:

Tổng điểm Mức độ ưu tiên Mô tả
≥ 35 Hạng A Xử lý ngay, được ưu tiên cao nhất
25–34 Hạng B Ưu tiên sau A, có thể chờ ít
< 25 Hạng C Xử lý khi còn công suất rảnh

5. Lập lịch sản xuất theo quản lý đơn hàng theo mức độ ưu tiên

🔄 Hai mô hình điều độ:

  • Tĩnh: Xếp A → B → C cố định

  • Động: Ưu tiên thay đổi theo biến động thực tế

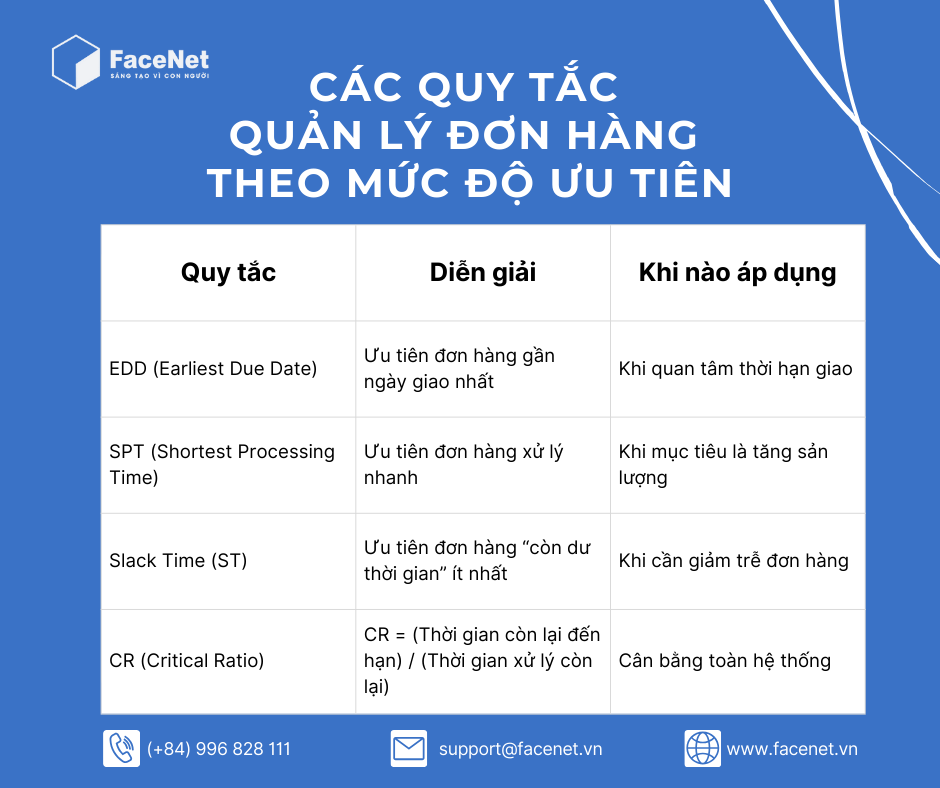

🔢Thuật toán hỗ trợ

Trong nhà máy cơ khí có nhiều công đoạn, mỗi công đoạn có máy móc và thời gian xử lý khác nhau, việc gắn mức độ ưu tiên vào từng bước điều độ là rất quan trọng.

6. Triển khai phần mềm cho quản lý đơn hàng theo mức độ ưu tiên

🎯 Hệ thống cần có:

  • Trường “mức độ ưu tiên” trong lệnh sản xuất

  • Bộ lọc theo điểm ưu tiên

  • Cảnh báo đơn hàng A bị trễ

  • Tự động điều chỉnh lịch máy

Ví dụ: khi đơn hàng A được xác định là ưu tiên cao nhất, hệ thống sẽ tự động:

  • Giao trước lịch cho máy

  • Cấp phát vật tư trước

  • Cảnh báo nếu có nguy cơ trễ deadline

7. Lưu ý quan trọng khi xây dựng hệ thống quản lý đơn hàng theo mức độ ưu tiên

  • Không lạm dụng phân loại A → làm loãng hệ thống

  • Đơn hàng C không phải bỏ qua → cần xử lý trong chu kỳ tối ưu

  • Ưu tiên phải đi kèm kiểm soát tiến độ, chất lượng và chi phí

  • Nên đồng bộ tiêu chí giữa phòng kế hoạch – sản xuất – kinh doanh

  • Có thể cập nhật mức ưu tiên theo thời gian (động)

8. Lợi ích cụ thể từ quản lý đơn hàng theo mức độ ưu tiên

  • Giao hàng đúng hạn cho khách hàng quan trọng

  • Tối ưu hóa lịch sản xuất và tài nguyên máy móc

  • Giảm chi phí tăng ca, giảm sản phẩm tồn kho

  • Tăng tỷ lệ giữ chân khách hàng cũ

  • Tăng khả năng phản ứng linh hoạt trước biến động thị trường

9. Giải pháp: Tự động hóa quản lý đơn hàng theo mức độ ưu tiên với phần mềm sản xuất FCIM

✅ Gắn điểm ưu tiên vào từng đơn hàng
✅ Tự động xếp lịch sản xuất theo quy tắc EDD, CR, Slack Time
✅ Kết nối với kho vật tư – lịch máy – tiến độ thực tế
✅ Cảnh báo đơn hàng trễ ngay khi vượt ngưỡng nguy cơ
✅ Báo cáo tổng hợp theo OTIF, tiến độ đơn, chi phí đơn hàng

Xem thêm tại: FCIM – Hệ thống quản lý sản xuất toàn trình cho nhà máy

FCIM góp mặt cùng các giải pháp nổi bật đến từ các tập đoàn công nghệ lớn như Viettel, VNPT, FPT, MISA, Rikkeisoft,… tạo nên bức tranh tổng thể về năng lực chuyển đổi số của doanh nghiệp Việt. Trong sự kiện ra mắt, giải pháp FCIM – Quản lý toàn trình sản xuất nhà máy do Công ty Cổ phần Công nghệ Cao và Dịch vụ phần mềm FaceNet phát triển, đã được vinh danh trong Top 10 sản phẩm Make in Vietnam – Lĩnh vực Sản xuất Công nghiệp.

🎯 Kết luận

Quản lý đơn hàng theo mức độ ưu tiên là chiến lược sản xuất thông minh giúp doanh nghiệp cơ khí kiểm soát tiến độ, tối ưu tài nguyên và nâng cao hiệu quả vận hành. Khi đơn hàng được phân loại rõ ràng, doanh nghiệp sẽ tránh được tình trạng “xử lý đại trà” và từng bước xây dựng một hệ thống sản xuất chủ động, linh hoạt, bền vững.
